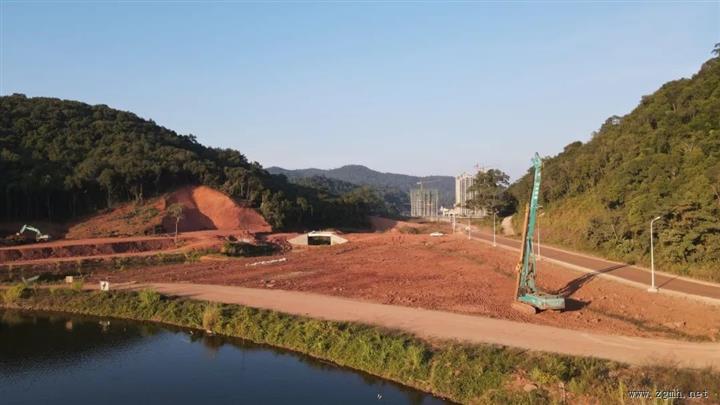

磨丁湖北岸
磨丁湖北岸土地平整完成,即将启动施工。

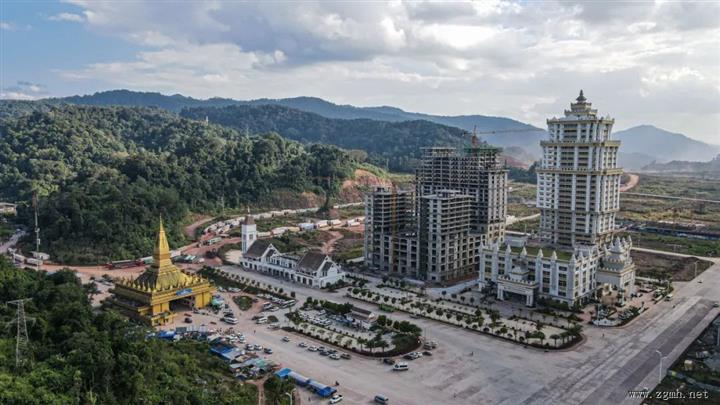

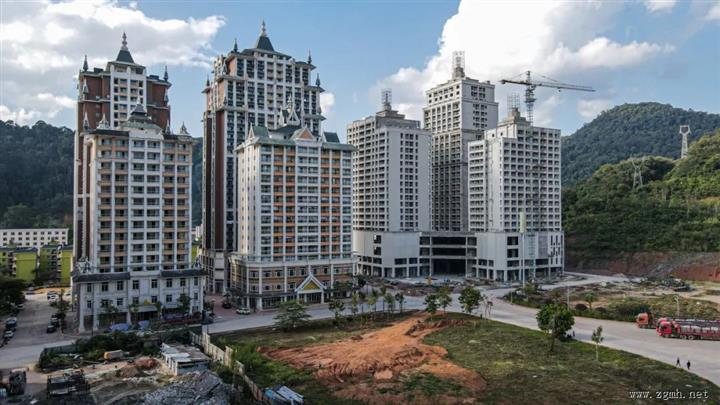

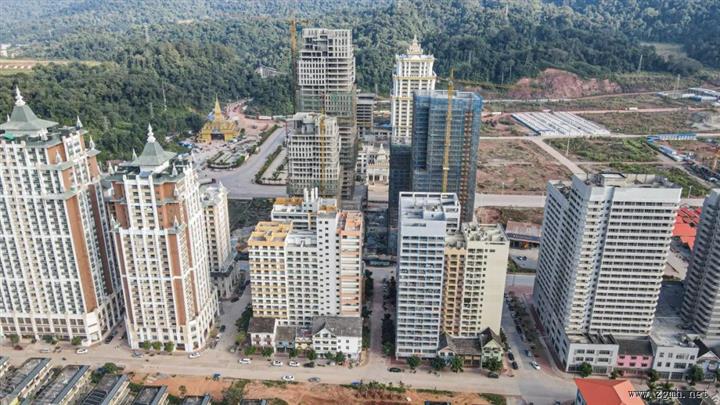

娜迦新天地N59
娜迦新天地N59地块4栋均已封顶。
N59-1:塔楼外墙腻子完成30%,排水(雨)管道安装完成40%,外墙抹灰、阳台栏板压顶完成,电梯安装调试完成1部,样板间即将对外开放。
N59-2:阳台栏杆安装完成30%,排水(雨)管道安装完成40%,塔楼外墙腻子打磨完成。
N59-3: 排水(雨)管道安装完成40%,塔楼腻子完成60%,门窗抹灰收口完成90%,内外墙抹灰、阳台顶棚打磨完成。
N59-4: 塔楼腻子(不含门窗小口)完成30%,阳台栏杆安装完成30%,铝合金门窗外框安装完成80%,电梯井墙体补砌完成,阳台顶板打磨完成。

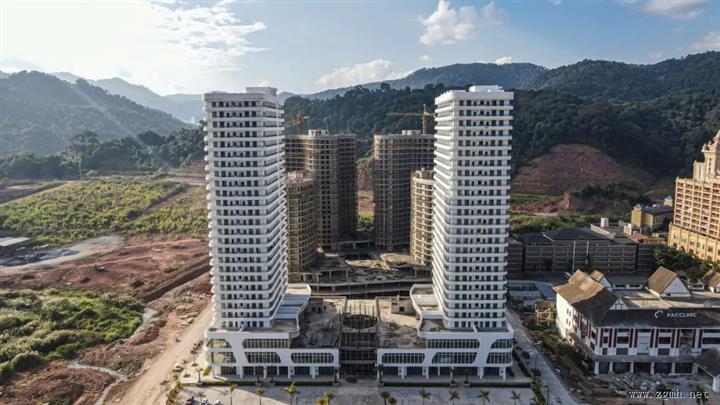

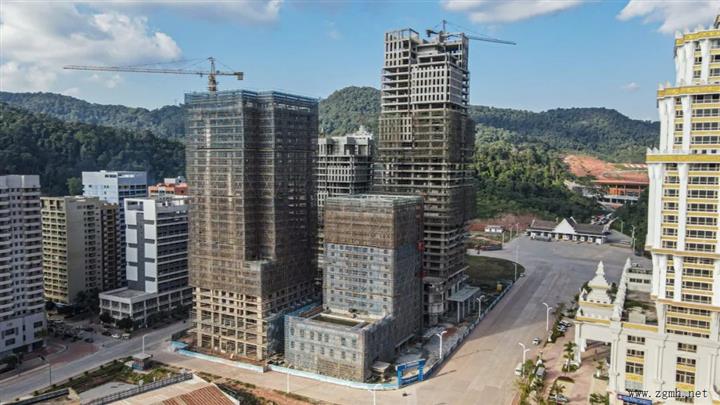

昆曼中心N09
N09地块A、B、C塔主体均已封顶,外墙抹灰砌体完成,消防楼梯栏杆安装、西侧管网工程完成。
N09-A:5-21层木工吊顶封石膏板、卫生间陶粒回填及二次防水、阳台地砖铺贴、第一遍腻子涂料完成。
N09-B:5-28层厨房、卫生间铺贴完成50%,5-28层木工吊顶、卫生间二次防水、阳台地砖铺贴、第二遍腻子涂料完成。
N09-C:5-19层厨房、卫生间铺贴完成50%,5-10层卫生间二次防水、第二遍腻子涂料、客厅地砖铺贴完成。

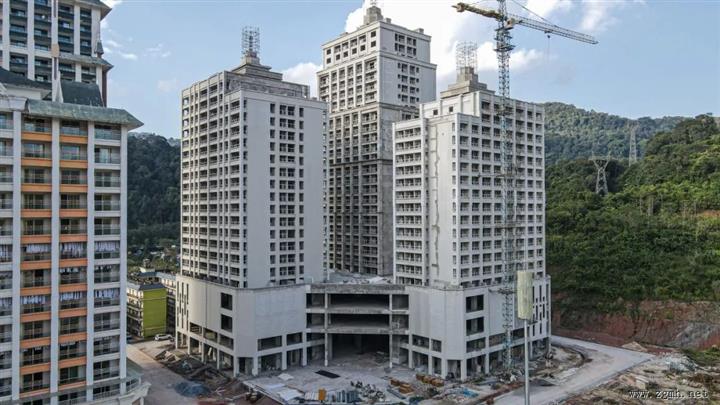

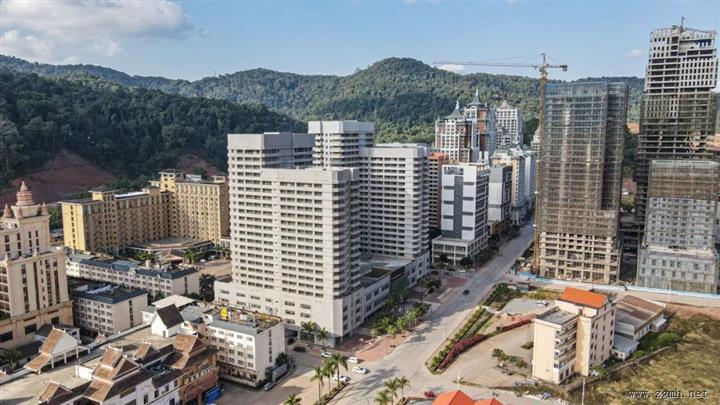

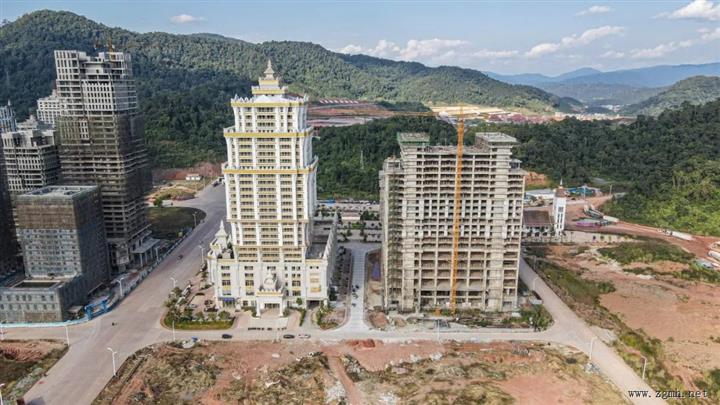

IFC国际金融中心N17
N17地块4栋主体已完工。
N17-1:一层及地下室砌体完成,2-4层内墙抹灰完成。
N17-2:一层及地下室砌体完成。
N17-3: 2-13层砌体、构造柱浇筑完成,13层至屋面层砌体完成,-1至4层外墙抹灰完成。
N17-4:-1至4层外墙抹灰完成,1-13层砌体完成,1层至屋面层植筋、构造柱钢筋板扎完成,屋面清理完成。
ITC国际贸易中心N18
N18-1已交付。
N18-2:主体已封顶,裙楼一层外包柱、外墙抹灰完成30%,B栋8-15层内墙砌体完成30%,11-15层内墙抹灰完成40%。
滨湖度假南区
S1-S5栋:S1、S3、S4栋地梁钢筋绑扎、模板安装、砼浇筑、一层柱墙模板安装、一层结构施工完成,S2、S5栋基础土方开挖、承台钢筋笼绑扎、回填土施工完成,S2工程桩桩头破除完成。
S6-S12栋:主体已完工,屋面瓦细部收口、底漆面漆施工完成90%,固定扇、玻璃安装完成,GRC外墙装饰、栏杆安装完成,外墙涂料面漆、细部收口完成。

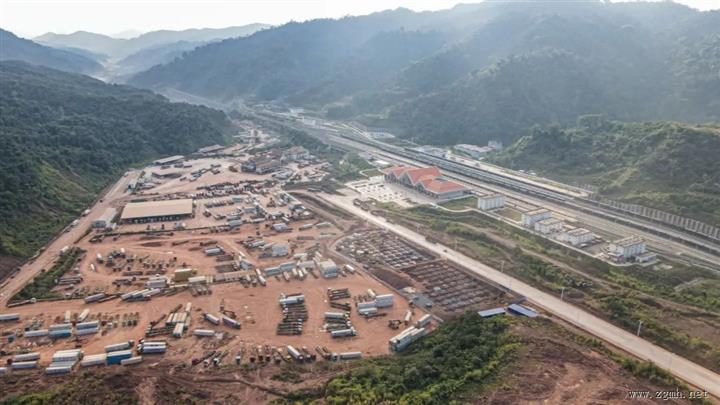

国际保税物流加工产业园区
1#、2#厂房项目总建筑面积48895.91平方米。
1#基础土方开挖完成,现场一级配电箱安装完成,桩头破除完成90%。
2#基础土方开挖完成,塔吊、钢筋场地布置完成,承台砖胎膜砌筑完成50%,钢筋笼绑扎完成40%。

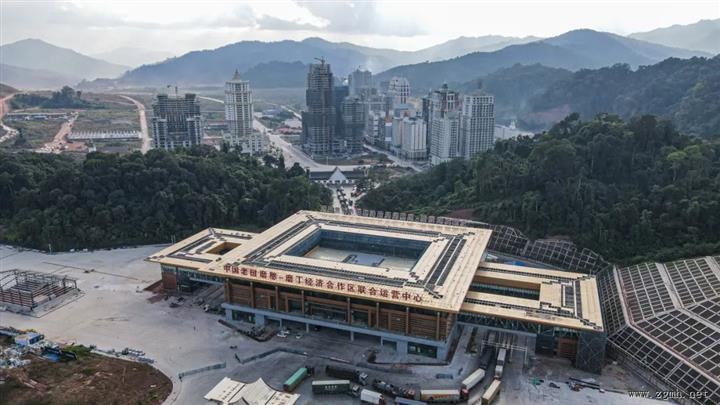

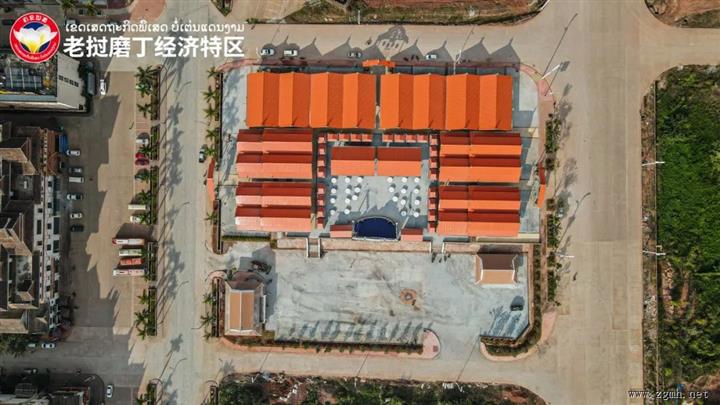

合作区联合运营中心
市政建设
磨丁大道:水稳层铺设完成,黄金酒店段左幅路基开挖完成50%。
苏提路:流水石安装完成50%,水稳层铺设完成。

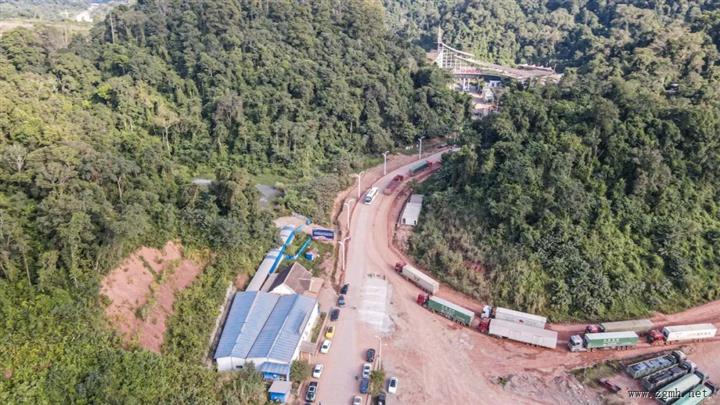

老挝海关至国境线道路:施工完成,已通过验收。
N22
N22地块已建设完成。
磨丁夜市
已完工交付, 11月29日已开业。
娜迦新天地N60
娜迦新天地N60地块已交付业主使用。
万象中心N12
万象中心N12地块已交付业主使用。
北城16号N16
北城16号N16地块已交付业主使用。
